설악산 오색케이블카, 사업추진 41년 만 첫 삽 뜬다



설악산 오색케이블카 20일 착수

2026년 초 상업 운영 목표…1천369억원 지역경제 유발효과



   설악 오색케이블카가 41년 만에 드디어 첫 삽을 뜨게 됐다.

강원특별자치도는 오는 20일 설악산 오색삭도 착공식을 개최한다고 15일 밝혔다.



그러나 시공사 선정 등이 아직 되지 않아 실제 공사는 내년 3월께 시작될 전망이라고 특별자치도 관계자는 덧붙였다.





설악산 오색케이블카 설치사업은 1982년 10월 최초 계획 입안 이후 국립공원 내에 케이블카가 설치된다는 점에서 환경단체 등의 극렬한 반대로 더디게 진행되다가 2015년 9월 내륙형 국립공원 삭도 설치 시범사업으로 선정되면서 급물살을 탔다.





그러나 환경영향평가 부동의와 행정심판 등 지체와 추진을 반복하다 41년 만에 드디어 첫 삽을 뜨게 됐다.

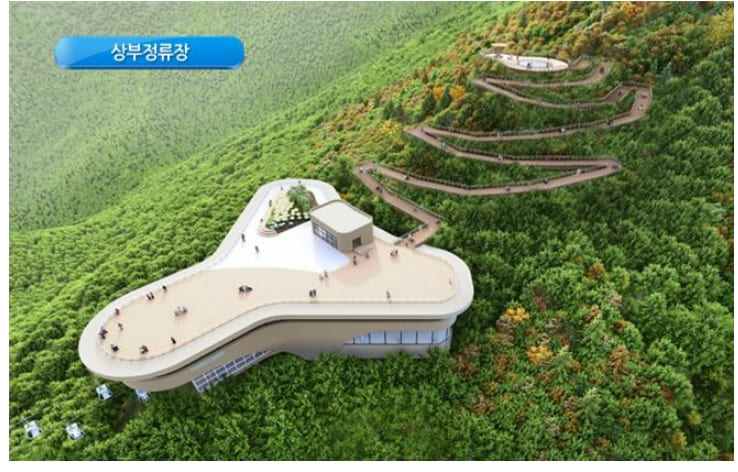

오색케이블카 상부정류장[연합뉴스 자료사진]



도는 2015년부터 시작된 환경영향평가 협의 과정에서 쟁점이 됐던 산양 서식지와 아고산대 식물 등 자연 및 생태환경에 대한 영향을 촘촘히 조사하고 꼼꼼하게 대책을 수립해 지난 2월 환경영향평가를 마무리했다.



또 조기 착공을 위해 10개 중앙부처 등과 4개 분야 14개에 걸친 법령 인허가를 동시다발적이고 순차적으로 진행해 조기 착공을 가능케 했다.



돈의문2구역 재개발 본격화...건축심의 통과

https://conpaper.tistory.com/111254



돈의문2구역 재개발 본격화...건축심의 통과

최고 21층 228가구 공급 서대문역 인근…공공주택 77가구 포함 을지로3가 10지구 재개발도 심의 통과 서울 지하철 5호선 서대문역 인근에 최고 21층 높이의 공동주택 228가구가 들어선다. 14일 서울

conpaper.tistory.com

edited by kcontents



그러나 2015년 최초 설계 시 587억원이던 사업비는 물가 상승, 공법 변경, 건축비 상승 등으로 1천172억원으로 크게 늘었다.





도는 국비 지원을 받기 위한 예비타당성조사 등 절차와 시간이 소요될 것으로 예상, 지방재정만으로 조기 준공해 연간 100억원가량의 수익을 창출하는 쪽으로 방침을 정했다.



설악산 오색케이블카는 2025년 말까지 공사를 진행해 안전성 등 시험 운행을 거쳐 2026년 초 상업 운영을 목표로 한다.

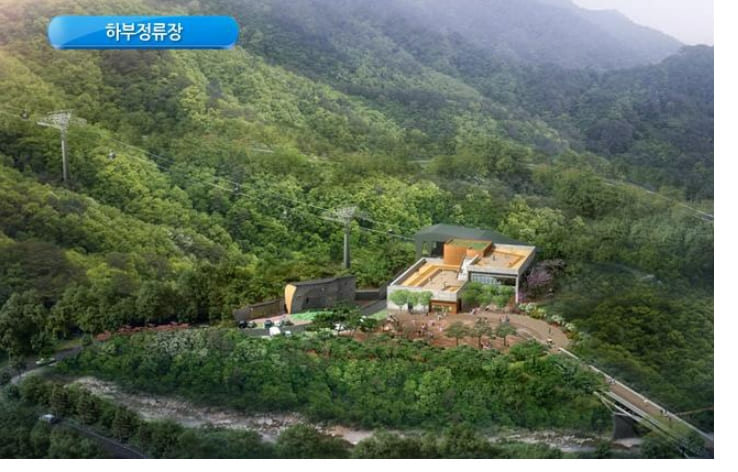

오색케이블카 하부정류장[연합뉴스 자료사진]

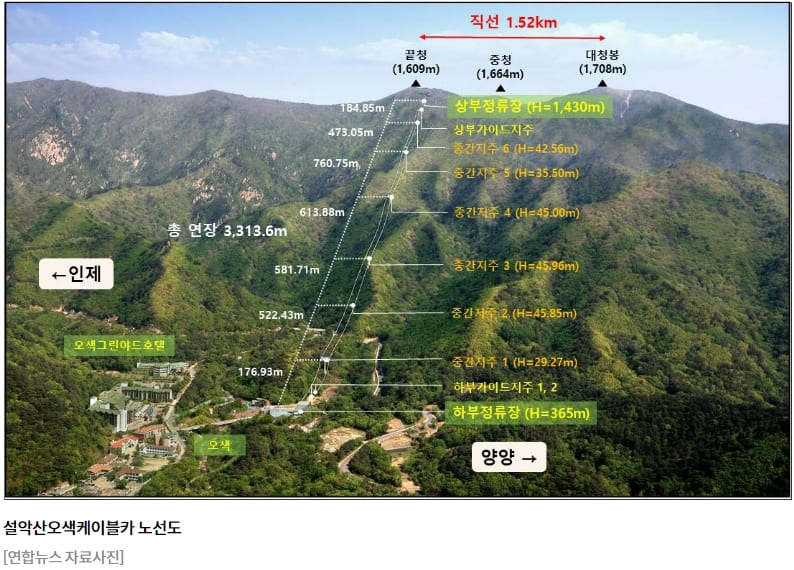

오색∼끝청 하단부 3.3㎞ 구간을 운행하게 될 오색케이블카는 8인승 곤돌라 53대가 편도 14분 28초를 운행해 시간당 825명을 수송할 예정이다.



도는 설악산 오색케이블카가 운영될 경우 지역경제 유발효과 1천369억원, 933명의 고용 창출을 예상한다.



김진태 강원특별도지사는 "올해 첫눈이 오기 전에 설악산 오색케이블카를 착공하겠다고 한 약속을 지키게 돼 기쁘다"며 "41년 인고의 시간을 버텨온 지역 주민, 강원도민, 국민 여러분께 존경과 함께 감사를 드린다"고 말했다.



착공식은 오색케이블카 하부정류장 예정 부지인 양양군 서면 오색리에서 열린다.

착공식에서는 김진하 양양군수가 1982년 최초 사업계획 이후 41년 동안의 추진과정을 설명한다.



또 한덕수 총리, 김진태 도지사, 주민대표 등을 비롯한 주요 내빈이 착공을 기념하는 퍼포먼스도 진행할 예정이다.


설악산 오색케이블카 설치 환영 현수막 물결[연합뉴스 자료사진]

(강릉=연합뉴스) 유형재 기자 yoo21@yna.co.kr







[요약]



15일 강원특별자치도에 따르면 오는 20일 설악산 오색삭도 착공식이 개최된다.

2026년 초 상업 운영을 목표로 하는 설악 오색케이블카는 오색∼끝청 하단부 3.3㎞ 구간을 운행하게 될 예정이다.

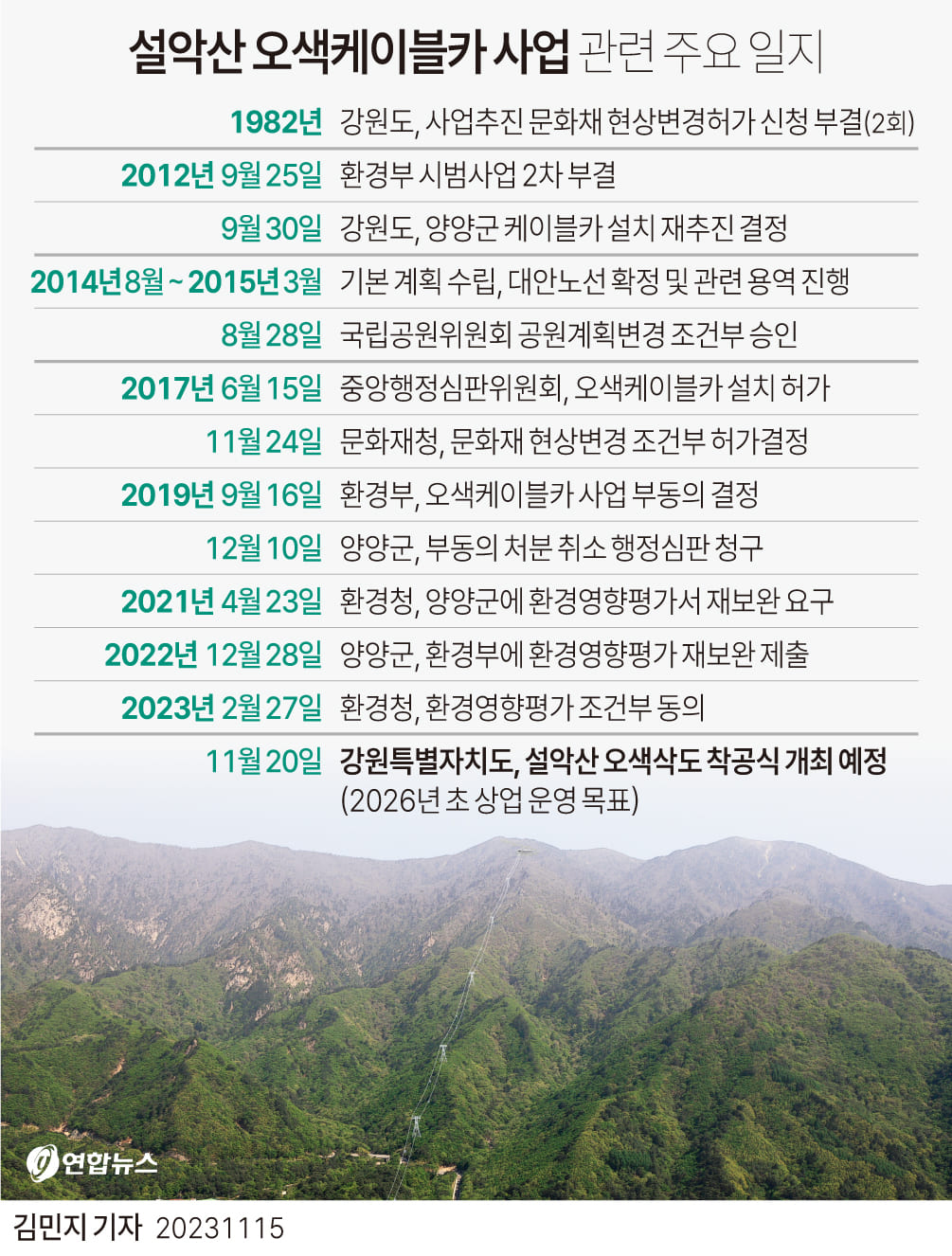

설악산 오색케이블카 사업 관련 주요 일지
