UAE 원전比 `단가 2배`...20조원 규모 체코원전 수주 목전 ㅣ 추가 원전 수주 동향
역대 두 번째 원전 수출 눈앞…수익률 기대↑
현지화율 60%, 웨스팅하우스, 공기 관리 '변수'
UAE 원전比 `단가 2배`…체코원전 20조원 규모 수주 `가시권`
프랑스 EDF는 끈질기게 탈락 이의제기
한국수력원자력의 체코 신규 원전 수주 협상이 막바지 단계에 접어들었다. 2009년 아랍에미리트(UAE) 바라카 원전 후 역대 두 번째 원전 수출이 가시권에 들어온 모습이다. 특히 20조원대로 예상되는 체코 원전 사업의 향후 안정적 수익을 낼 수 있을지에 관심이 쏠린다. 적자 사업이었다는 우려가 생긴 UAE 원전 때문이다.
16일 원전 업계에 따르면 한수원은 체코 발주사 측과 두코바니 신규 원전 2기 수주에 대한 세부 조율을 시작했다. 3월 중 협상 타결을 목표로 둔 것으로 알려졌다.

수주 가격, 현지화율 등 수업 수익성에 영향을 줄 핵심 계약 조건에 업계 관심이 쏠리고 있다. 수주 금액의 경우 20조원대가 될 것으로 업계는 보고 있다. 체코는 원전 2기 예상 사업비로 총 2000억코루나(약 25조원 규모)을 제시한 바 있다. 그러나 가용 예산 한도 안에서 합리적 수준의 절충이 이뤄질 가능성이 높다.

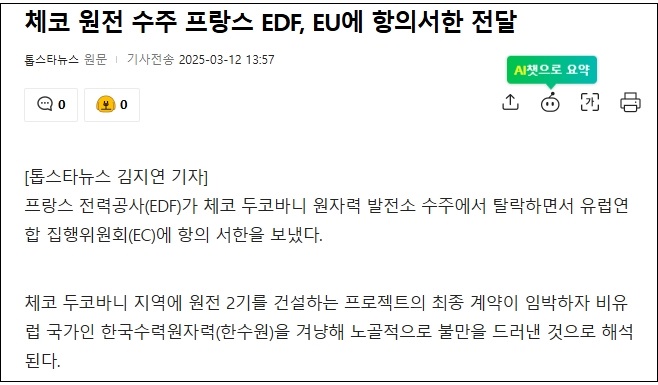

수주전에서 밀린 프랑스전력공사(EDF)는 한수원의 덤핑 수주를 주장해 유럽연합(EU) 집행위원회에 제소하기도 했지만, 한수원은 이런 주장을 일축하면서 정상적 수익을 기대할 수 있다는 입장이다. 앞서 한국은 UAE 바라카 원전 당시 총 4기 원전을 약 20조원에 수주한 바 있다. 체코 원전의 경우 물가 상승률을 감안해도 약 1기당 2배에 달하는 금액이 될 전망이다.
수익률 변수로는 체코 측이 원하는 60%의 현지화율 목표와 '웨스팅하우스 몫'이 꼽힌다. 체코 측은 자국 내 산업 파급 효과 극대화를 위해 현지화율 60% 요구 중이다.
루카쉬 블첵 체코 산업통상부 장관은 지난달 25일 프라하에서 열린 행사에서 한국 정부와 한수원이 체코 요구를 수용해 60% 현지화 비율 달성을 약속했다고 언급했다. 다만, 실제 최종 계약서에는 구속력 있는 현지화율 목표에 관한 내용은 담기지 않는 것으로 전해졌다. 체코 기업들만 우대한다는 조항은 EU 조달 규정 위반 소지가 있기 때문이다.
현지화율 산정에 두산에너빌리티의 현지 자회사인 두산스코다파워가 현지에서 생산하는 터빈 등이 포함될 것으로 예상된다. 사실상 현지화율 60%를 적용해도 실제 일감 60%가 체코 기업에만 돌아가는 것으로 보기는 어렵다는 게 업계 관측이다.

news.nate.com/view/20250312n19754 edied by kcontents
웨스팅하우스와의 관계도 체코 원전 사업 수익률에 영향을 줄 수 있다. 한수원·한전과 웨스팅하우스는 1월 지식재산권 분쟁을 풀고, 제3국 시장 진출에 협력하기로 했다. 당시 비밀 유지 약속으로 타결 조건이 공개되지는 않았다. 그러나 한수원이 체코 원전 수출과 관련해 웨스팅하우스에 일정 부분 일감을 주거나 기술 로열티를 제공하는 내용이 담겼을 것이라는 분석이 나왔다.
공기 관리도 중요한 변수다. 수주 당시 10% 이익률을 기대했던 바라카 원전 누적 이익률은 공기 지연 등의 여파로 0.3%대로 추락했다. 협력사로 참여한 한수원이 제기한 1조원대 추가 공사비 요인까지 감안하면 최종 사업 수익률의 마이너스 전환 가능성이 크다는 분석도 나온다.
세종=이우기자 mw38@dt.co.kr 디지털타임스
